验收那天,甲方拿着规范清单来量我们:一次遮阳加装工程从拉拔试验到调试签字的全过程

发布时间:2026-10-22

做加装工程这一行,最紧张的不是施工那几天,而是验收那天——甲方会带着一份规范清单,一条一条来量你。最近我们完成的一栋办公楼玻璃幕墙内侧遮阳加装项目就是如此:甲方工程部提前一周就把验收依据发给了我们,白纸黑字写着 JGJ 237-2011《建筑遮阳工程技术规范》。这篇文章把那天的验收过程完整拆开讲一遍:交什么文件、验什么隐蔽、用什么尺子量、调试怎么过。对正在考虑做幕墙遮阳加装的业主来说,这也是一份现成的「验收预期管理」清单——你验收别人时该看什么,别人验收你时该备什么。

一、先分清走哪本规范:动不动玻璃,验收是两套体系

加装工程验收的第一件事,是确认自己适用哪套标准。如果改造动的是玻璃本体——换板、换框、改幕墙构造——那要走的是 GB 50210-2018《建筑装饰装修工程质量验收标准》里幕墙工程那一章:检验批按每 1000㎡ 划分,现场检查每 100㎡ 至少抽查一处、每处不小于 10㎡,验收文件清单长达十几项(气密、水密、抗风压、层间变形检验报告,结构胶相容性报告,防雷电阻检测记录……),隐蔽验收项目也有八类之多。

而像本项目这种在玻璃室内侧加装一层可升降遮阳面料、不动玻璃本体的轻量化改造,适用的是另一本:JGJ 237-2011《建筑遮阳工程技术规范》。它对遮阳装置的验收自成体系,要求并不含糊——其中 3.0.7 还是强制性条文:「遮阳装置及其与主体建筑结构的连接应进行结构设计」。不动玻璃,不等于不较真。

二、文件这一关:验收在开工前就开始了

JGJ 237-2011 的 8.1.2 条列了遮阳工程质量验收应检查的文件和记录,翻译成实务语言就是七类:

  • 设计图纸和变更文件——改过什么,都要有书面痕迹;
  • 原材料出厂检验报告和质量证明文件、进场检验报告——面料、型材、五金,一样一份;
  • 现场隐蔽工程检查记录——后面细说,这是重头;
  • 施工现场安装记录;
  • 遮阳装置调试和试运行记录;
  • 现场试验和检验报告;
  • 其他必要的资料。

本项目最花时间的是第一类:面料用的是 B1 级阻燃织物(对应 GB 50222-2017 对室内装饰织物燃烧性能的要求),甲方不仅核对了出厂检验报告,还专门查了有效期内的型式检验报告。这里给同行的提醒是:进场材料的中文标识合格证、出厂检验报告、型式检验报告三样缺一不可,这是 8.1.5 条的主控要求,验收当天第一批被翻的就是它们。

三、隐蔽工程:一根锚栓的「拉拔试验」定生死

遮阳装置装在幕墙室内侧,看起来「贴」在窗边就行,但实际上每副面料的轨道都要通过锚固件与主体结构连接——这部分装上之后再也看不见,所以规范把它划为隐蔽工程(8.1.3 条:预埋件或后置锚固件、埋件与主体结构的连接结点,都必须单独验收)。

而这一环的硬核动作是 7.3.4 条:遮阳装置安装前,后置锚固件应在同条件的主体结构上做现场见证拉拔试验,且必须「见证」——监理在场、留存影像、出试验报告。8.2.4 条把它列为主控项目:锚固连接全数检查验收记录和试验报告。通俗地说,锚栓能不能吃住力,不是装完看出来的,是装之前拉出来的。本项目的试验在办公楼标准层的钢筋混凝土梁侧取样做,报告里锚固力设计取值按不利荷载组合留了足够余量,一次通过。

顺带一个细节:如果用的是电动升降系统,8.2.5 条还有单独一条主控——电力驱动装置应有接地措施,要做接地电阻测试。别小看这条,验收当天它和拉拔报告是并排放在桌上的两张纸。

四、明面上的尺子:5mm 偏差与一双手感

隐蔽工程验「看不见的」,明面上验「看得见的」。JGJ 237-2011 表 7.3.7 给了两把尺子:遮阳组件与设计位置的偏离允许偏差 5mm,组件实际间隔的相对误差距离同样 5mm。现场的做法很朴素:拉通线、量轨道两端和中间三个点,再核对每副面料的分格间隔。幕墙建筑的层高分格本来就被玻璃划分得整整齐齐,遮阳面料跟着玻璃分格走,理论上不该歪——量出来歪了,观感上会更扎眼。

另一把「尺子」是手感:面料表面有无划伤、织纹方向是否一致、下缘是否水平、收拢后卷筒两端是否露布。这些在规范里属于一般项目,但在甲方眼里就是「做工」两个字。

遮阳加装工程验收五步

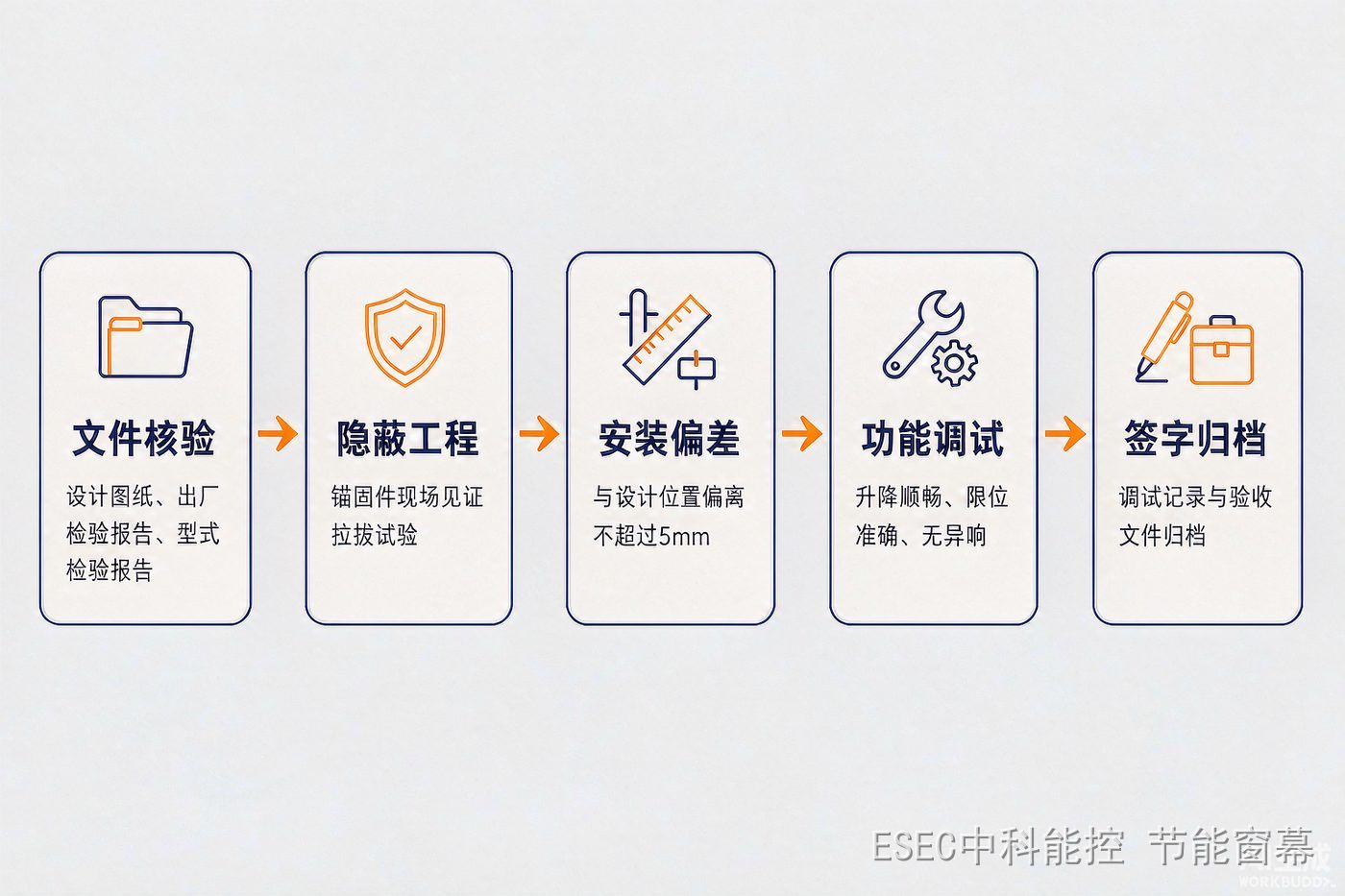

遮阳加装工程验收五步:文件核验 → 隐蔽工程(锚固件见证拉拔)→ 安装偏差(≤5mm)→ 功能调试 → 签字归档(配图为流程要点信息图)

五、功能调试:规范只有四句话,句句是坑

7.3.9 条对调试的要求浓缩成四句话:伸展收回顺畅、开启关闭到位、限位准确、系统无异响——并且要先逐副单独调试,再做整体运行调试和试运转,调试结果要记录归档。听起来简单,实际上验收当天甲方把每副面料都升降了一遍:有的卡顿发生在中途段(导轨里有安装残留的碎屑),有的限位差半指(上止点微调即可),这些都在调试环节当场处理,而不是签字后再说。检验批的划分也有讲究:8.1.4 条按同一品种、厂家、类型和规格的遮阳装置每 500 副划一个检验批,本项目一百多副,恰好一个批。

全部过完,才是验收单上的最后一栏:各方签字、调试记录和验收文件归档。这套文件从此跟着建筑走——五年后的定期检查(怎么查、查什么,见我们之前写过的幕墙年检分级整改那篇)翻的也是同一盒档案。

六、给业主的三条「验收预期」建议

  • 选不动玻璃的方案,验收负担天然轻一档:不用淋水试验、不用气密水密报告、不用动幕墙结构胶,但遮阳规范自己的强条(结构设计、拉拔试验)一条不会少——报价里没有拉拔试验和调试记录这项的,反而要警惕;
  • 文件在进场前就要齐:型式检验报告有时效,阻燃等级要有对应检测项,等装完再补,补不出来;
  • 把调试当验收的一部分,不当售后:规范要求记录调试结果,就是因为「能用」和「顺畅到位无异响」是两回事。

最后交代一下本项目的当事人:这栋办公楼选的是中科能控节能窗幕——在玻璃室内侧加装可升降的高反射率透景面料,总太阳能反射率 88%、近红外反射率 95% 以上、紫外线阻隔 99% 以上、阻燃 B1 级,工厂预制、现场装配,施工期间整层正常办公。整个验收就是按上文这套遮阳工程口径走的:拉拔报告、隐蔽记录、5mm 偏差、四句话调试,一项项过。边界照例说诚实:窗幕解决的是隔热与遮阳这一环,它不改变幕墙原有的安全责任体系,不替代玻璃本体的定期检查;幕墙该年检年检,密封胶该换换——两本账各算各的,才都算得清。

常见问题

问:室内加装的遮阳窗幕,也要做拉拔试验这么重的工序吗?
答:要,但规模可控。只要遮阳装置与主体结构有锚固连接,JGJ 237-2011 的 7.3.4 条就要求后置锚固件做同条件见证拉拔试验——这与装在室内还是室外无关,与「连接是否可靠」有关。好在试验在安装前的代表部位做,一组试验覆盖同一批次,摊到每平方米的成本很低。

问:验收不合格最常见的项是什么?
答:实务里排前三的是:材料证明文件不齐(尤其型式检验报告过期或检测项不含阻燃)、调试不到位(限位不准、异响)、隐蔽记录缺失(拉拔做了但没留影像和报告)。三条都出在「纸面」和「手上功夫」,而不是产品本身。

问:验收完成后,遮阳装置还需要日常维护吗?
答:需要轻量维护:定期升降让机构保持活动、导轨清洁、检查下缘配重与限位。这些写进使用手册的条目,与幕墙本体五年一次的定期检查是两条并行的线,互不替代。

相关阅读:


中科能控(北京)科技有限公司深耕玻璃幕墙轻量化节能改造,参与行业标准编制,节能窗幕获工信部节能司备案「节能降碳示范产品」。产品指标沿用官网口径:总太阳能反射率 88%、近红外反射率 95% 以上、紫外线阻隔 99% 以上、B1 级阻燃。夏季反射太阳热、降低空调负荷;冬季在玻璃室内侧放下窗幕,形成空气缓冲界面,抬高窗部位有效内表面温度,减少经窗散失的热量;可升降设计兼顾遮阳、保温与透景采光,工厂预制、现场装配,施工不停业、不动火、不改动玻璃本体,为住宅、商场、医院、办公楼等存量建筑提供可逆、可交付、可验收的轻量化改造方案。
官网:www.zknkkj.com(首页可观看项目安装实录与产品实拍视频)
电话:18610685811(郭经理)|微信:ESEC88888
官方短视频账号(均为企业认证):抖音「做节能的郭大侠」|视频号「玻璃隔热防晒-郭大侠」|小红书「郭大侠节能」
