「吊篮都挂上去了,顺手把遮阳也装了吧?」——一次幕墙维修窗口里的搭车尝试:外遮阳为什么搭不上这班车,室内侧那条线为什么能

发布时间:2026-10-23

幕墙维修进场的第一天,吊篮刚挂上外墙,业主在楼下抬头看了两分钟,问了一句话:「反正架子都搭了,能不能顺手把遮阳也一起装了?」这句话几乎每次都会出现,而且问得非常合理——同一台吊篮、同一批工人、同一次围挡,第二次上去的成本一定比第一次高。但那次我们把这个提议按下来,用了两周时间才给出答案,答案是:外遮阳搭不上这班车,能搭的是那段时间窗口。这篇把那次尝试的过程完整记下来,包括哪些判断是错的、哪一步差点把两件事都拖住。

一、现场:一份维修清单,和一句「顺手」

那是一栋用了十几年的办公楼,幕墙的问题属于典型的两类:一是耐候密封胶老化开裂,胶缝局部已经能看到细裂纹和轻微粉化,按惯例该做一次胶缝普查与更换;二是若干块中空玻璃夹层起雾、内侧结露,属于密封失效,只能换板。维修范围大致就是换胶、换板、少量开启扇五金调整。

业主想加的遮阳,诉求也很清楚:西向那几层夏天下午晒得厉害,冬天靠窗工位又冷,之前一直在预算里排不上队。看到吊篮挂上去,感觉机会来了——这是存量建筑里最朴素、也最容易理解的一种「搭车」想法:既然高处作业的架子已经在那儿,为什么不把要上高处才能干的事一次干完?

二、搭车的账,成立;但成立有条件

先说为什么这个想法在经济上是成立的。吊篮的固定投入与工程量几乎无关:悬挂机构、配重、钢丝绳与安全锁、安拆、屋面看护、地面围挡、保险,以及一整套程序——按《建筑施工工具式脚手架安全技术规范》JGJ 202-2010 第 5.4.1 条,高处作业吊篮安装应按专项施工方案、在专业人员指导下实施;第 5.6.1 条,拆除同样要按专项方案、在专业人员指挥下实施;《建筑施工安全检查标准》JGJ 59-2011 还要求吊篮安拆方案必须审批、安装完毕必须验收签字。这套动作做一次是做,做两次也是做,但第二次的启动成本远高于第一天。所以「第二次上去最便宜」这句话本身没错。

它成立的前提是:同一条作业面、同一种工艺、同一批材料能上得去。外遮阳恰恰这三条都不满足。这就是图里那三关。

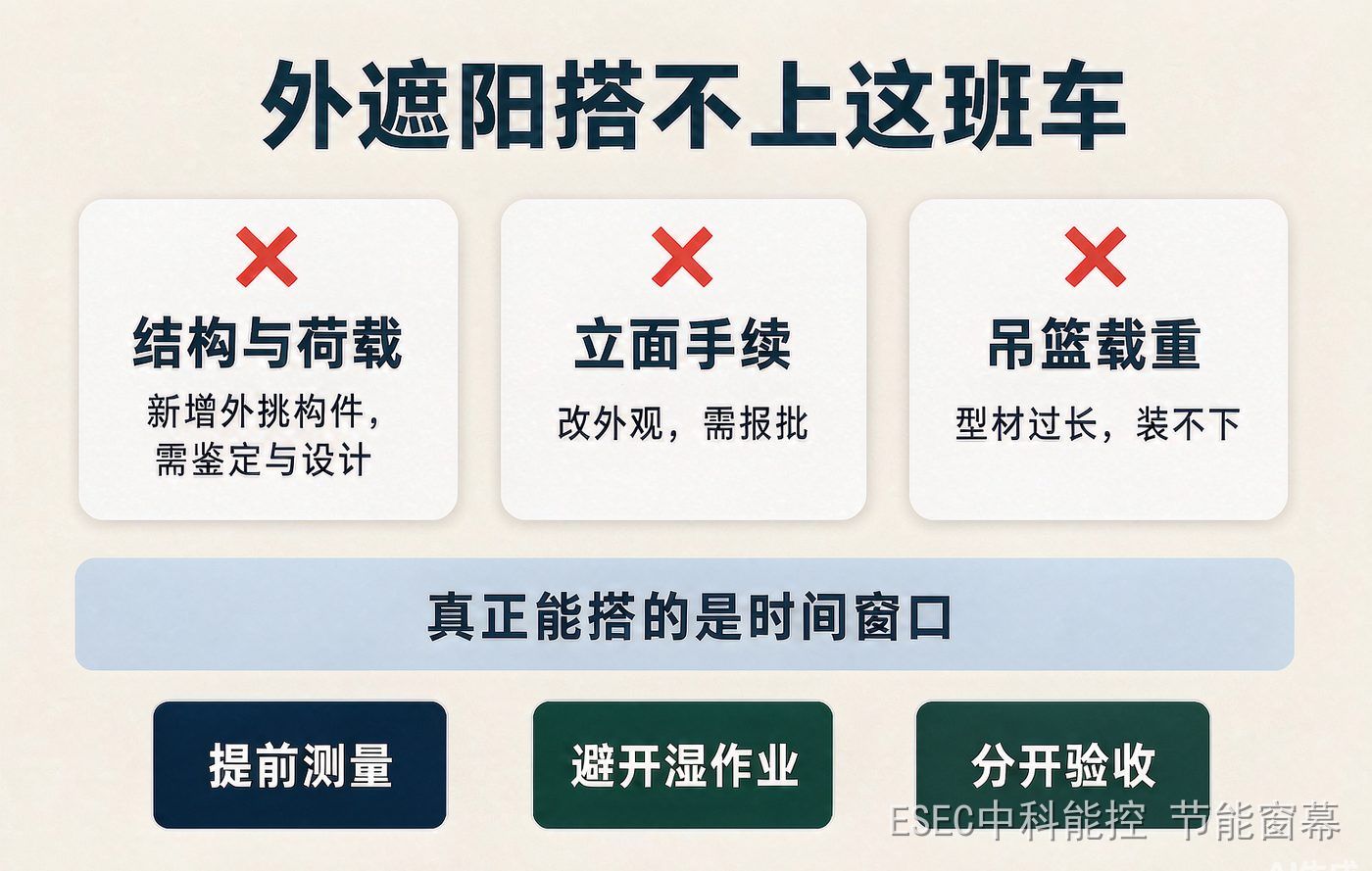

信息图:外遮阳搭车要过的三关——结构与荷载需鉴定与设计、立面手续需报批、吊篮载重装不下型材;真正能搭的是时间窗口
外遮阳「顺手装」要过的三关,以及真正可共享的那段时间窗口——这也是那次现场会最后的结论。

第一关:结构与荷载,不是「打几个孔」的事

外遮阳是新增的外挑构件,它的连接件最终要落到幕墙立柱或主体结构上,而它承受的是风压与风吸的往复作用。《建筑结构荷载规范》GB 50009 对这类围护构件和外挑构件按局部体型系数取值,工程上真正控制连接件设计的往往不是正风压,而是负风压(风吸)——一块被风往外「拔」的遮阳板,对锚固的要求比压上去更严。

十几年前的幕墙立柱,设计时并没有为外挂遮阳留余量。一旦要新增外挑构件,就触发《既有建筑维护与改造通用规范》GB 55022-2021 的程序:第 5.1.1 条要求既有建筑改造前,对所涉及的场地环境、结构安全、消防安全、围护结构热工、隔声、通风、采光等性能进行检查评定或检测鉴定;第 5.1.2 条明确改造应根据检查或鉴定结果进行设计;第 5.3.1 条还要求明确改造后的使用功能和后续设计工作年限。这不是施工队能现场拍板的事:先鉴定、再设计、再报审,这条链的长度以月计,而吊篮在场的时间以周计。

第二关:改外立面,是一道手续题

外遮阳装在玻璃外面,等于改变了建筑外观。立面管理这两年在收紧:上海市规划和自然资源局 2026 年印发的《关于加强建筑设计规划资源管理的指导意见》(沪规划资源建〔2026〕313号)里,「合理配置窗墙比」写进立面条款,「遮阳、通风、降噪、保温一体化设计」写进绿色条款——立面不再只是美观问题,而是被纳入设计管理的事。对既有建筑来说,外立面新增构件通常要过物业、业主方、图审甚至规划的口子。这句「顺手」,在图纸和批文上要走的流程,往往比施工本身长得多。

第三关:吊篮装不下那根型材

吊篮是为人设计的,不是为材料设计的。JGJ 59-2011 规定吊篮内作业人员不应超过 2 人;浙江省《建筑施工高处作业吊篮安全技术规程》进一步要求,悬挂平台材料放置或带料提升的载重量按核定载重的 80% 控制,并且不得将吊篮用作垂直运输设备;JGJ 202-2010 第 5.5.19 条则写明,遇雨雪、大雾、风沙及 5 级以上大风等恶劣天气应停止作业,平台停放至地面、钢丝绳与电缆绑扎固定。外遮阳的导轨、面料箱、龙骨型材都是按层高定尺的,两米多长的东西既进不了吊篮,也不允许用它吊。真要做,得另配垂直运输,另排工期。

更关键的是,幕墙维修本身有节拍:胶缝打完要养护,现场淋水检测要求密封胶固化满 7 天之后才能做;换板要临时封堵洞口,等新板进场;淋水试验要占住整面外墙。这些工序一旦被塞进新工作,两边都会拖。

三、把问题换一下:能搭的不是吊篮,是那段时间

现场会开到这儿,我们提了一个改法:别问「能不能借吊篮」,问「能不能借这段时间」。

室内侧的遮阳窗幕,作业面在玻璃的另一面。它不需要吊篮、不增加立面荷载、不改变建筑外观、不占用屋面悬挂机构、也不产生新的外挑构件——它挂在窗内侧的导轨上,与玻璃平行,放下时在玻璃与室内之间形成一层静止的空气缓冲层;收起时基本恢复视野与采光。换句话说,它和外墙维修在物理上根本不抢作业面。这就是那次最终落地的方案:同一个维修窗口里,跑两条互不干扰的线。

外墙线(吊篮):胶缝普查与更换、失效玻璃换板、局部五金调整、淋水复检。
室内线(窗内侧):测量、导轨安装、帘布挂装、电源与控制、单机调试、分区验收。

两条线只在三个点上会碰面:测量、污染、验收。把这三个点排好,剩下的就是各干各的。

四、两条线怎么排:三个接触点、三条红线

接触点一:测量,赶在吊篮上去之前做完

窗幕的尺寸是室内侧的净洞口尺寸,用卷尺和激光测距在室内就能量完,不需要等外墙。这一步提前做,就不会挤在维修期里跟吊篮抢时间;量完直接下单,帘布的生产周期与维修工期可以并行——这是那次唯一「抢」对的一步。

接触点二:污染与养护,打胶固化期只做无尘的活

密封胶施工要求基材清洁干燥,固化期不能被水冲;而换板、切割、打孔都会产生粉尘。所以室内线的排序是:打胶养护和淋水试验的那几天,只做无尘工序(导轨定位、帘布裁剪与预装、控制线敷设),打孔和湿作业挪到外墙线停手的时段。地面成品保护由室内线自己做,不占外墙班组的工时。

接触点三:验收,两套口径分开验

外墙维修按幕墙的验收口径走(GB 50210-2018 的检验批划分、隐蔽验收、淋水复检);窗幕按遮阳工程的口径走,拉拔、隐蔽、调试、签字一样不少——这部分在验收那篇里已经完整写过,这里不再重复。关键是别把两套验收混在一张表上:外墙的淋水合格,不等于遮阳的拉拔合格;反之亦然。

三条红线,一条都没让

红线一:消防救援窗那一段留空。GB 50016-2014(2018年版)第 7.2.5 条对消防救援窗有明确要求:每个防火分区不应少于 2 个,窗口净宽和净高均不应小于 1 米,下沿距室内地面不宜大于 1.2 米,间距不宜大于 20 米,并应设置明显标志。这段位置,帘布不能一放了之——要么留空,要么做可快速释放的处理,且必须让消防验收看得见、拉得开。

红线二:幕墙与楼板之间的缝隙封堵不碰。GB 50016 对幕墙与楼板之间缝隙的封堵有明确要求,那是防火分隔的一部分。装导轨时打孔要避让,遇到封堵部位就改连接点,不能「打个洞再补一下」——补过的封堵,验收时是要被问的。

红线三:外墙淋水试验期间,室内侧不做收口。淋水时如果室内侧已经封好收口,一旦有水痕,就分不清是外墙胶缝的问题还是室内侧施工带进来的水。那几天室内线主动停手,是最省事的责任划分方式。

五、结果:省下的不是吊篮钱,是第二次进场

外墙线按原计划完成了胶缝更换与换板,淋水复检通过;室内线在同一个窗口内完成了西向三层的窗幕加装,随维修结束一起交付。业主后来复盘时提了一句,比任何报价都实在:「至少没有第二次进场。」

第二次进场的代价不在吊篮租金上,而在那些不出现在报价单里的东西:办公区再停摆一次、成品保护再做一遍、物业再协调一次围挡与吊篮、消防与安防再报备一次、使用部门再被通知一次「这两天窗边别坐人」。这些成本没法精确计价,但每个做过存量改造的人都知道它有多重。

那次也留下了一份「没做」的清单,同样重要:消防救援窗那一段留空;一个需要常开通风的设备间没装;刚换过板、还在观察期的几块玻璃,等一个雨季确认不再渗水之后才补装。

六、什么时候不该搭这班车

一、维修范围还没锁定。今天说换三块,明天可能变八块,测尺就得测两次、导轨就得改两回。先定范围,再定加装。

二、维修本身是结构安全整改。连接件锈蚀、立柱变形这类问题,安全是第一位的,别在同一个窗口里塞进新工序去分散注意力。

三、渗漏原因还没查清。先治漏,再装帘。否则一旦再出现水痕,两件事的责任永远说不清(这类排查过程见漏风排查那篇)。

四、这栋幕墙两三年内要整体改造。加装没有回收期,不如等改造时一次做。

五、工期已经被压到极限。搭车省的是「一次进场」,不是「工期」。两条线并行需要多一个现场协调人,如果连这个人都抽不出来,并行就会变成互相等。

七、给同类项目的一张搭车清单

1. 把维修清单先分类:安全类(换板、加固)、密封类(胶缝、胶条)、性能类(节能、遮阳)。分类决定哪些能并行、哪些必须优先。

2. 问一句结构条件:原设计图纸还在不在、立柱规格与间距、有没有做过改造。这一句决定外遮阳这条路走不走得通。

3. 问一句吊篮参数:台数、额定载重、计划在场天数、屋面悬挂机构的布置。它决定外墙线的时间表,也就是室内线可以并行的窗口。

4. 问三句室内条件:窗内侧净空够不够(有没有窗台石、暖气罩、吊顶跌级)、电源位置在哪、吊顶内能不能走线。

5. 排一张双线时间表:横轴是周,纵轴分外墙线与室内线,把三个接触点标出来,其它时间各干各的。

6. 写死三条红线:救援窗留空、封堵不碰、淋水期间不收口。

7. 验收分两套口径:幕墙归幕墙,遮阳归遮阳,两张表、两次签字。

常见问题

Q1:维修期间加装窗幕,会不会影响幕墙维修的质量或保修?

窗幕不碰外墙系统的任何构件和胶缝,不改变原幕墙受力,作业全部在室内侧完成。但界面要提前书面划清:与维修单位确认「不动外墙面、不占吊篮、不借用其临电」,并在交付时把两套验收资料分开归档。这样万一将来出现渗漏或异响,责任边界是清楚的。

Q2:既然吊篮已经在场,不装外遮阳是不是浪费了?

反过来了:窗幕本来就不需要吊篮。为了装外遮阳而多留几天吊篮,才是多花的钱——而且那几天还不一定批得下来。

Q3:外遮阳的遮阳效果不是更好吗?为什么还选室内侧?

是的,外遮阳在玻璃外面拦截太阳辐射,效率上确实更高,新建项目和整体改造项目应该优先考虑。但对存量幕墙,门槛在结构复核、立面手续和垂直运输这三件事上——也就是图里那三关。室内侧方案的价值不是「更好」,而是不动玻璃、不改立面、不占吊篮,在维修窗口里能真正落地。以中科能控隔热透景遮阳窗幕为例,面料遮阳率经第三方检测分 88%、95%+、99% 三档,燃烧性能达 B1 级,白天收起、日落后放下,配合「昼收夜放」的使用节奏。
